综述市政工程中污水管道的施工技术要点

时间:2013年01月25日 分类:推荐论文 次数:

  下文结合某工程施工实例,讲述了市政建设工程中雨、污水管道的施工技术要点, 以下仅供参考。

  摘要: 下文结合某工程施工实例,讲述了市政建设工程中雨、污水管道的施工技术要点, 以下仅供参考。

  关键词:  市政建设工程,  雨污水管道,  施工技术

  Abstract: In combination with an engineering construction example below, the paper tells the story of municipal construction engineering costarring, sewage pipe of the construction techniques, and the following is only for reference.

  Key Words: municipal construction engineering, rain sewage pipe, construction technology

  中图分类号:   TU74            文献标识码:A                   文章编号:

  1 工程概况

  钱江西路污水管线埋深为7~8 m,管径为800 mm,采用钢筋混凝土管,水泥砂浆抹带。雨水管线埋深为3~5m,管径为600~1200 mm,管材及做法与污水管相同,标准断面雨水结构宽度为900 mm。雨、污水管中间距为4. 5 m。

  施工工序包括沟槽开挖、平基混凝土、凿毛、下管、安管、井室砌筑、管座混凝土、钢丝网水泥砂浆抹带、闭水试验、回填土。

  2 合槽施工技术与传统施工方法的比较

  结合多次的管道施工经验得出:雨、污水管道合槽施工中应重点控制成槽质量槽下口宽度及开槽坡度依据施工规范并结合现场实际来选择。在该工程的施工中借鉴二步槽理论适当调整了二步槽边坡系数,减少了土方开挖量,二步槽边坡坡度变陡。因工期紧,降水时间短,未能保证完全干槽施工,在槽底分别设置了排水沟排水。雨水管成槽同时起到了二步槽作用。根据现场实际,在污水管一侧地下4 m流砂层位置设置了二步槽台码草袋装粘土临时挡水。为确保施工安全,一步槽边坡放缓至1∶1。另外,最初将降水井布置在雨水管一侧(因右侧为施工路位置),实际上布置在雨污水管道之间的二步槽台处更合理。承德路雨污水管线的降水布置即汲取了滨河路的教训,将降水井布置在雨、污水管道之间的二步槽台上,且降水周期满足要求,基本做到了干槽施工。

  与传统分别开槽施工方法相比,合槽施工具有如下优势:

  ① 施工进度

  施工中两条管线同时开挖,施工机械得以充分利用。成槽后作业人员可以在各自的工作面上同时进行雨水和污水管道施工。混凝土浇筑可同时进行,减少了罐车移动次数。钢模、木方等周转材料可以在雨水和污水管线二步槽底与槽台之间直接周转,减少了搬运步骤。

  ② 施工质量

  施工中通过调整二步槽边坡,使雨水干线管基落在原状土上,避免了雨水管基的肥槽处理和不均匀沉降。雨、污水管道同时施工便于质量监督检查。

  ③ 施工成本

  首先有效控制了施工进度,减少了固定成本支出,另外减少了土方开挖量,同时减少了肥槽处理量,施工中机械、人工、周转料的使用效率提高,从而降低了施工成本。

  在施工中,共有三家单位共同施工,同力公司施工的两个项目均采用了雨、污水管道合槽施工技术,与其他单位的分别开槽做法相比,施工进度、质量和成本控制均占有明显优势,因此在整个园区后期施工中得到了推广。

  3 合槽施工技术的应用条件

  主要需考虑雨、污水管的中线距离是否具备合槽开挖的可能。通过图示和计算确定开挖断面,以保证雨、污水管能够同时成槽且不加大土方量。如果二者中线距离过大则合槽开挖会造成二步槽台雨水管槽底过宽,从而加大土方量;如果二者中线距离过小则雨水槽底宽度不能满足合槽施工要求。

  4 施工难点及处理措施

  4·1 井室部位沟槽断面处理

  雨、污水检查井的井室可根据设计图纸适当调整位置,以保证雨水井室位置与污水井室位置错开。遇到污水井室扩大基础处,应调整沟槽断面,加大二步槽底宽度,保证污水井室的施工,同时局部支护以加大二步槽边坡,尽量保证二步槽台宽度满足雨水管线的施工需要。另外,应合理排管以避免雨水管线最不利点接口。遇到雨水井室扩大基础处也采取同样的措施。

  4·2 主线与支线交叉部位的处理

  ① 污水支线与雨水主线交叉

  雨、污水支线井室位置为确定位置,首先核实设计是否合理,是否存在支线与井室交叉的现象,如有则通知做设计变更。若污水支线高程低于雨水管线,可采取先进行雨水干管施工再进行污水支线施工的做法。采用砌砖支护已施工的雨水主线,从下面掏土穿管安装污水管,污水管线采用180°混凝土管座。在沟槽内砌砖支护的同时,待污水管线施工完毕后采用混凝土回填到雨水管道基底以下50 mm处,然后铺一层砂,处理长度为雨水管道基础宽加300 mm。具体做法见图1。

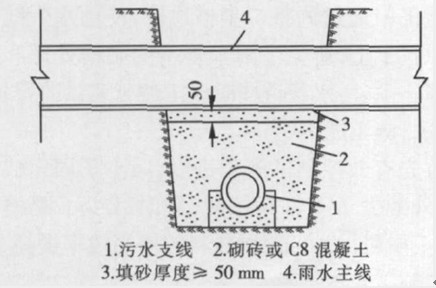

  图1 管道交叉处理示意图

  因污水主线高程低,施工难度大,故一般需先施工,待回填至雨水管基高程后再进行雨水支线施工肥槽部分采用灰土处理以防止雨水支线管基沉降。

  4·3 槽底高程的控制

  施工中的测量工作极为重要,雨水与污水管道往往坡向不同且管段直径有变化,故要求技术人员及测量人员提前计算各代表性断面高程,画出不同桩号处断面图,提前确定断面变化部位并计算控制高程。重点控制井室位置高程,开挖中留出人工清槽面,做好中心桩及边坡桩。

  4·4 施工顺序安排

  合槽施工要安排好施工顺序。其原则为先主线后支线、先污水后雨水,一般的施工顺序为:污水主线→雨水主线→污水支线→雨水支线。施工中应提前安排井室砌筑工作,因污水管线要做闭水试验且埋深较大,故应尽快达到回填条件,晾槽时间过长不利于边坡稳定(尤其是雨季)。污水沟槽部分回填后有利于对雨水干线的施工,可避免二步槽台施工中发生坠落。

  4·5 降水井的布置

  原则上应将降水井布置在深槽一侧,但还要结合现场实际的施工道路、堆土位置等综合考虑。如果条件允许最好布置在雨、污水管线中间及二步槽台位置,这样可以尽量减小降水井深度,保证干槽施工。具体情况下是否能够布置,还要通过计算确定。如果布置在二步台位置,则施工中应注意保护降水管井,污水管线回填后及时封堵降水井,封堵前要有明显标识,以确保施工安全。

  5 结论

  在适当条件下,雨、污水管道合槽施工更具合理性,但要注意解决施工中的难点问题。另外不同地质条件、不同降水设计也对开槽断面有影响,施工中应综合考虑。
