浅谈云南水电开发的现状及对环境影响的分析

时间:2013年02月18日 分类:推荐论文 次数:

  随着社会的进步与发展,在在几年中,水电将会成为地方经济发展的支柱产业, 而且对国民经济与社会发展都将发挥着较大的影响作用, 但是针对水电开发引起的生态环境的影响问题也被受到社会各界的关注,本文主要阐述了云南水电开发的现状,并针对水电开发对环

  摘要:随着社会的进步与发展,在在几年中,水电将会成为地方经济发展的支柱产业, 而且对国民经济与社会发展都将发挥着较大的影响作用, 但是针对水电开发引起的生态环境的影响问题也被受到社会各界的关注,本文主要阐述了云南水电开发的现状,并针对水电开发对环境的影响进行分析探讨,仅供参考。

  关键词:水电开发,环境影响,措施分析

  Abstract: Along with the social progress and development, in the few years, water and electricity will become a pillar industry of the local economic development, but also on the national economy and social development will play a bigger role, but for hydropower development caused by the influence of the ecological environment problems are also is the focus of the society, this paper mainly expounds the present situation of the hydropower development in yunnan province, and in the light of the hydropower development of the impact on the environment is discussed, is only for reference.

  Keywords: hydropower development, the environmental impact, measures analysis

  中图分类号:TV211.1+4   文献标识码:A     文章编号:

  一、水电是保障我国21世纪能源安全的重要支撑

  近十多年来, 我国经济的持续高速发展带动了能源消费量急剧上升。从1993年起, 能源总消费已大于总供给, 中国已由能源净出口国变成净进口国, 能源需求的对外依存度迅速增大。煤炭、电力、石油和天然气等能源都存在缺口, 预计2010年石油需求缺口将达到1亿吨以上。

  根据预测, 2020年我国一次能源的需求在25~33亿吨标准煤之间, 将是2000 年的两倍。年均电力增长速度将超过7% , 全国电力需要量见表1。

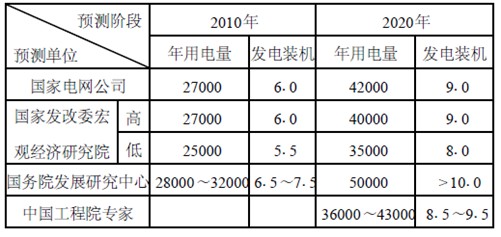

  表1 2010年和2020年全国电力需求预测

  单位: 亿千瓦时、亿千瓦

  我们必须清醒地意识到, 本世纪的前20年是中国经济社会发展的重要战略机遇期, 到2020年我国将实现经济翻两番的目标。根据国际经验, 这一时期是实现工业化的关键时期,尤其在人均GDP3000美元左右时, 大部分发达国家在此期间都经历了人均能源、资源消费量快速增长和能源、资源结构急剧变化的过程。因此, 完全可以预料, 能源供给将对我国经济发展构成较大的制约。

  作为可再生的能源, 水电是保障我国21世纪能源安全的重要支撑之一。我国石油资源紧缺, 目前进口石油已占到石油消费的20% , 预计2010年将达到40%。而大量依赖国际市场, 将使我国石油供应的风险越来越大。另一方面, 我国能源以煤炭为主, 但煤炭供应也已接近极限。并且, 过度地依赖煤炭还将引发二氧化碳等温室气体过量排放的环境污染问题。因此, 迫切需要大力发展各种可再生能源, 包括水能、风能、太阳能和生物质能等。水电作为优质能源的重要组成部分, 在整个国家能源安全体系中占有不可忽视的地位, 也是其他能源不可替代的。我国的水能资源总量居世界首位,理论蕴藏量近7亿千瓦, 技术可开发量近6亿千瓦, 而目前已经开发的不到112亿千瓦, 与发达国家70%的开发程度相比还很低。

  二、云南水电开发现状

  云南水电建设历史悠久。解放前由于经济技术落后,电力建设缓慢,至1949年底,全省水电装机容量仅0.50万千瓦。新中国成立后,党和政府积极推进电力生产发展工作。云南省先后建成了以礼河梯级电站(装机32.15万千瓦)、绿水河梯级电站(装机6.55万千瓦)、西洱河梯级电站(装机25.5万千瓦)等。十一届三中全会以后,云南抓住改革开放的机遇,先后建成鲁布革电站、漫湾电站、大朝山电站等,为我国水电行业提供了有益经验。近年来,云南省委、省政府确定建设"云南绿色经济强省"的战略目标,要求加大水电开发力度,取得一定效果。当前,"三江"流域水电开发初步形成"齐头并进"之态势。

  1、澜沧江滚动开发条件较为成熟:(1)漫湾电站(一期125万千瓦、二期30万千瓦,总装机155万千瓦)一期已于1995年6月建成投产,二期工程计划于2004年开工。漫湾电站已并入澜沧江公司,作为滚动开发澜沧江流域的母体电站;(2)大朝山电站(135万千瓦)共6 台机组已于2003年10月投产。该电站建设开创了企业直接投资建设大型水电站的先例,有关方面正在磋商对其进行流域整合;(3)小湾电站(420万千瓦)于2002年1月20日正式开工建设,计划2004年11月截流,2010年第一台机组投产发电。目前已进入施工高峰,工程的进展态势良好;(4)景洪电站(150万千瓦)项目建议书已通过评估,2003年底主体工程开工,计划于2008年底首批机组投产,2009年底完建;(5)糯扎渡电站(585万千瓦)目前可研报告已通过审查,计划2005年开工。

  2、在金沙江上,溪洛渡电站"四通一平"正在施工,金安桥前期工作全面展开。

  3、在怒江上,六库水电站已开工建设,计划2007年投产营运。

  目前云南水电发展存在的突出问题是径流水电比重过大,具有年调节能力的电站少,导致水电系统汛枯矛盾突出,枯期供电紧张,汛期水电弃水,不能充分发挥水电效益。

  三、目前水电开发中面临的环境问题

  1、对水文情势的影响

  (1)对洪峰流量的影响。小水电站一般建于山区性河流,峰量大、库容小、调峰作用小,设计一般不设防洪库容。但在洪水期仍具有一定的削峰作用。

  (2)对河流流量的影响。对坝下至发电厂房脱水河段,应考虑该区间农田、人口分布、生态景观等因素对流量的要求,建议水电设计部门采取工程设计措施,解决脱水段需水量,满足农灌、人口、生态用水需求。对发电厂房下游影响一般由于发电尾水均匀下泄,对下游流量具增益作用,但应考虑水温问题。

  2、对水库水质的影响

  对水库蓄水后的水质,应根据库区点源和面源输入量,进行有机污染指标CODer、B0D5和水库富营养化水平的预测和评价。有机污染指标的预测采用GB3839-83《制定水污染物排放标准的技术原则和方法》推荐的有机污染物允许排放量计算公式;富营养化水平预测采用狄龙模型。

  3、对水库水温变化及影响

  水库蓄水后,形成的库容会改变河道的水温状况,水温的改变直接影响水生物和农灌作物S生长。

  4、对坝址下游河段水质预测

  接GB3839--83《制定污染物排放标准的技术原则和方法》规定,采用污染物沿水流方向的平衡方程进行。流量采用设计水文年限9o%保证率为平均最枯流量,污染负荷应考虑坝址与厂址区间的点污染源和面污染源排放量。

  四、施工对环境影响分析

  1、施工对水环境的影响

  (1)坝址、发电厂房基础开挖及弃碴过程产生的水体混浊影响。

  (2)施工机械跑、冒、滴、漏燃油、机油和机械维修油等污染。

  (3)施工人员生活污水排放引起的有机污染。

  2、施工对大气环境的影响

  小水电站一般建在狭小山谷,大气污染物不易扩散,施工期大气污染源主要由施工机械燃油废气引起,主要污染物氮氧化物、碳氢化合物、二氧化硫等。此外,开挖土石方引起的扬尘和爆破产生的烟雾会对附近村庄居民及施工人员产生影响。

  3、施工噪声对环境的影响

  施工场地若离村庄较近,会对居民造成噪声影响,如爆破、风钻、搅伴机械、运输车辆产生的噪声。

  4、施工占地对环境的影响

  小水电站施工永久占地和临时占地都破坏当地的植被,造成水土流失。

  5、施工期对施工区环境卫生的影响

  施工期间在施工区集中了大量施工人员,人群混杂,容易发生传染病流行,应加强生活取水点、公共食堂卫生检疫,妥善处理生活垃圾。

  6、对生态环境的影响

  (1)施工弃碴的影响。山区小水电站一般都有较长的引水隧道,坝址、厂房基础开挖产生大量的土石方弃碴,评价应与水土保持方案相衔接,合理安排弃碴场,妥善处理弃碴。

  (2)水土流失的影响。开挖裸面及弃碴场若不及时采取措施极易造成水土流失,诱发滑坡、泥石流,堵塞河道,影响行洪。环评应与水土保持方案相衔接,采纳水土保持方案提出的建议措施。

  7、对生物的影响

  对库区动植物、水生生物资源调查最简单有效的方法是向当地资源主管部门咨询调查,并出具证明,对可能存在的重点保护对象,建议采取迁移、培植等工程措施。

  8、对文物、有价值自然景观的影响

  对库区进行淹没文物、有价值的自然景观、旅游资源进行调查,可请有关业务主管部门出具证明。

  五、环境保护相关措施分析

  1、施工期环境保护措施

  (1)施工裸面和弃碴场的环境保护措施。主要包括对开挖裸面的工程措施,弃碴场永久性护坡,植被恢复措施;施工结束后临时占地,裸地的平整绿化等。

  (2)施工期水污染防治措施。主要包括机械维修含油废水,生活污水处理,爆破药品管理,施工结束前库区的清库消毒工作。

  (3)施工期大气污染物防治措施。主要包括保持施工机械的正常运行,控制运输散落物和扬尘,粉尘产生点施工人员的防尘措施。

  (4)施工期噪声污染防治措施。主要措施有选择低噪声设备,避免夜间施工,爆炸应避开居民休息时段等。

  2、运管期环境保护措施

  主要应包括枯水期对坝下脱水段用水采取调控措施,以满足脱水段居民用水及农田灌溉、珍稀鱼业资源、沿岸植物生长的需求,水电站运行工作人员的生活垃圾及生活污水的处理措施,水库水质的监测。

  六、结束语

  小水电站的兴建对坝下脱水段居民和生态用水带来较多的负面影响,一个小水电站能否建成,当地公众赞成与否是关键。应对坝下脱水段范围居民进行公众调查,并由当地村委出具是否同意兴建的意见证明。此外需征求工程所在地乡镇、有关部门(如林业、土管、鱼政、文物、旅游、防疫)对兴建电站的意见和要求并出具证明或书面材料,纳入公众参与内容。
